Le suivi de l’avancement des sprints Scrum peut être complexe sans outils appropriés.
Les équipes risquent de manquer des anomalies ou des écarts dans le Sprint Backlog, compromettant le succès du sprint.
L’article explore comment le Burnup Chart fournit une visibilité accrue pour détecter rapidement des anomalies et ajuster les stratégies.
Devenez un expert en Scrum et Agilité, et révolutionnez vos projets.
Introduction au Burnup Chart
Lors de la dernière session, nous avons exploré le Burndown Chart. Aujourd’hui, nous découvrons le Burnup Chart, un outil similaire avec une approche inversée. Le Burnup Chart est conçu pour offrir une visibilité accrue, permettant à l’équipe de détecter rapidement des anomalies dans le Sprint Backlog, d’anticiper les déviations, et de prendre des décisions adaptées pour maximiser les chances de réussite du sprint.
Utiliser Burnup Chart dans Jira

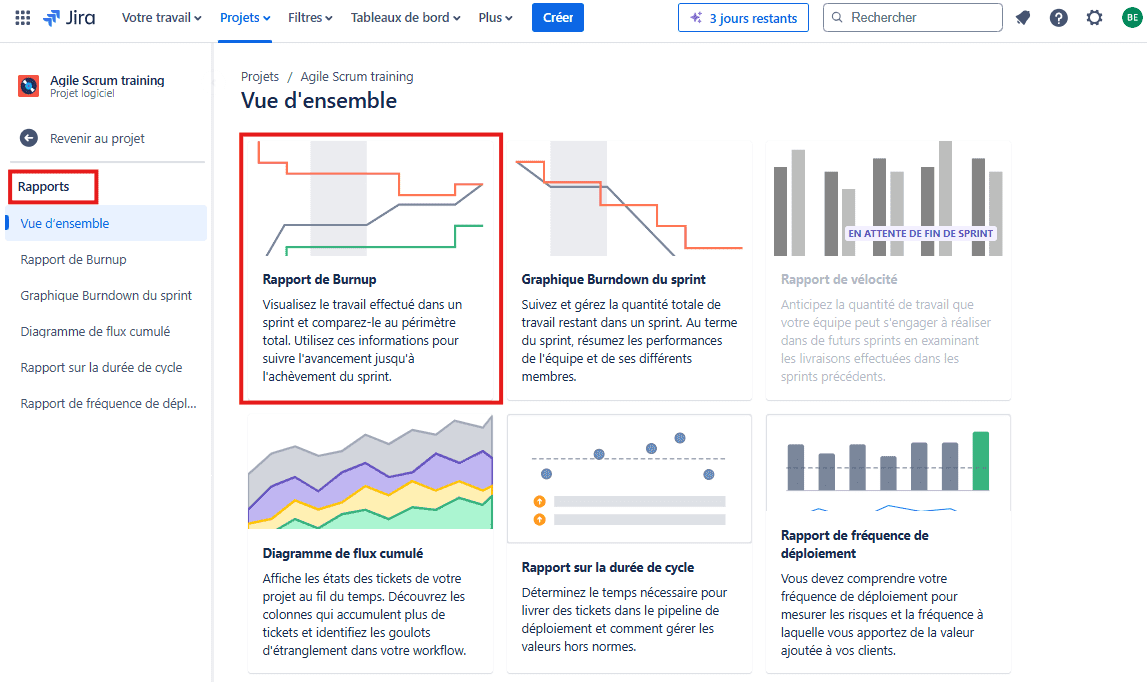

L’affichage du Burnup Chart dans Jira suit les mêmes étapes que celui du Burndown Chart. Il suffit de passer par le menu de gauche, de cliquer sur Rapport , puis de sélectionner Burnup Chart . Ce rapport offre une visualisation en temps réel de l’avancement de l’équipe par rapport aux objectifs.
Interpréter le Burnup Chart

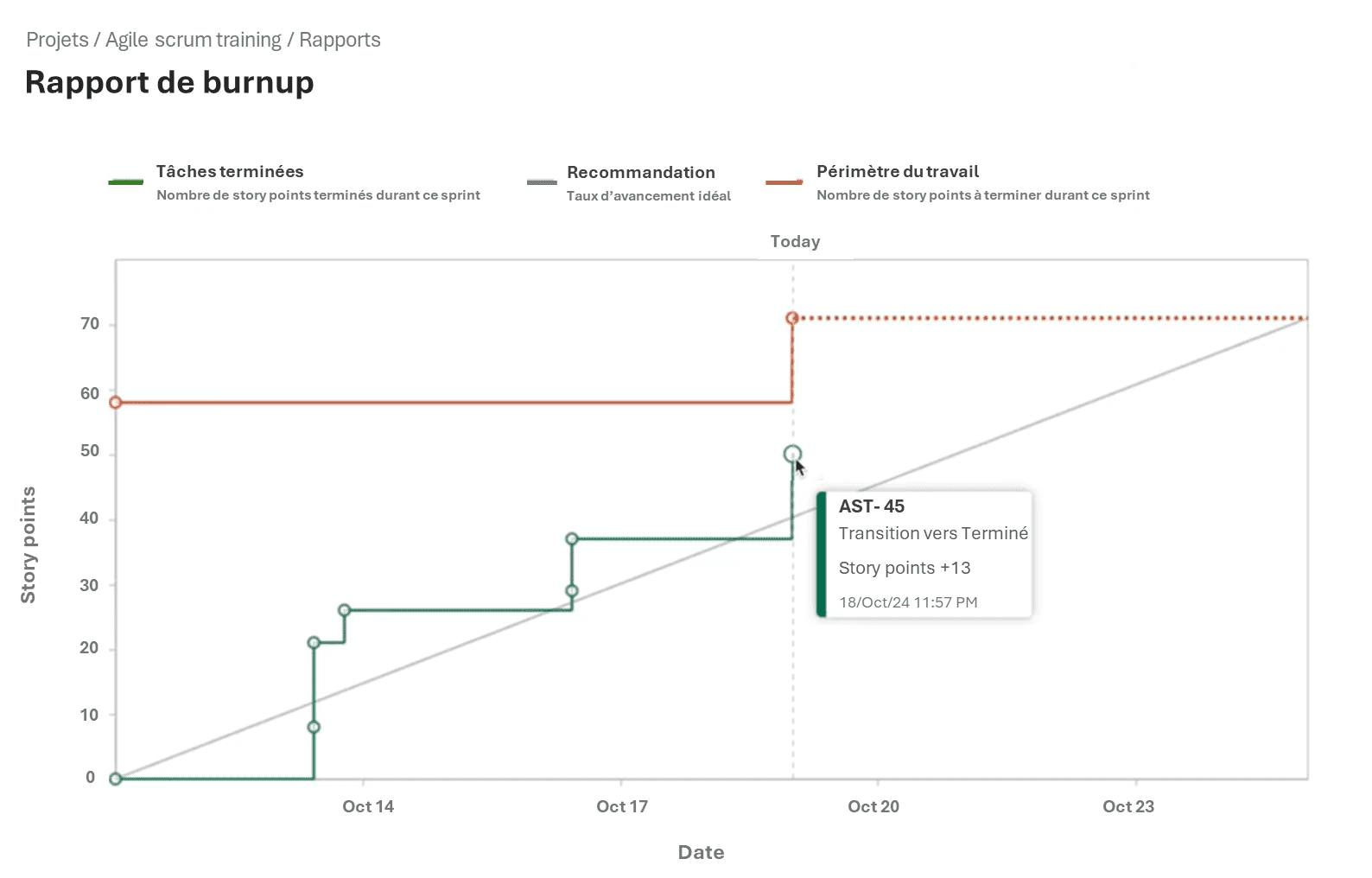

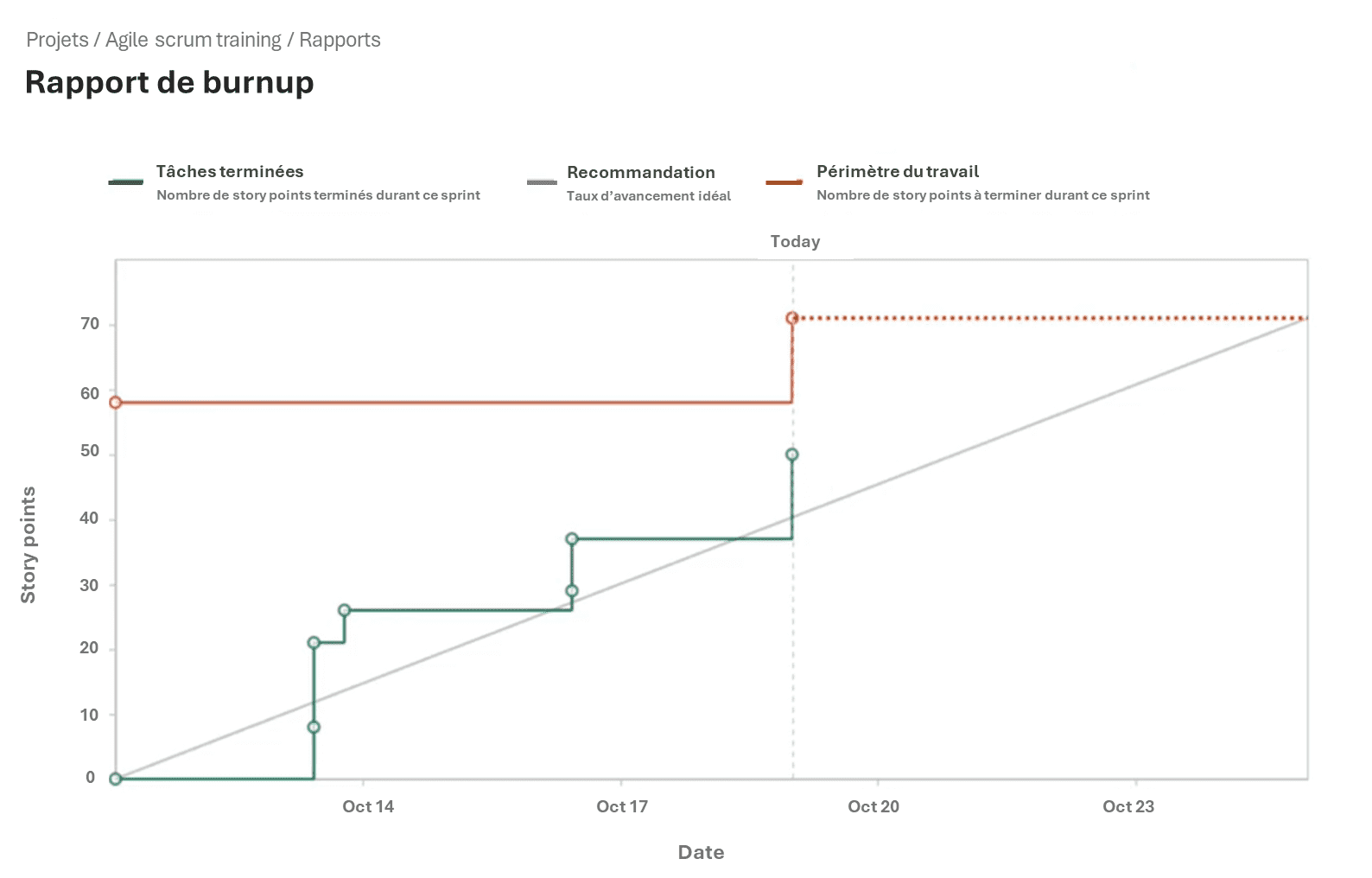

Le Burnup Chart comporte trois courbes principales :
- Courbe Rouge :Cette courbe représente le total de Story Points que l’équipe doit terminer pour atteindre l’objectif du sprint. Dans notre exemple, le sprint a démarré avec 58 Story Points. Suite à l’ajout d’une nouvelle User Story de 13 points, le total est monté à 71 Story Points. La courbe rouge représente donc ce « plafond » d’objectif, que l’équipe doit s’efforcer d’atteindre à la fin du sprint (le 25 octobre).
- Courbe Grise (Progression Idéale) :Cette courbe trace le parcours idéal vers la complétion des objectifs, en ligne droite. Elle sert de référence pour vérifier si l’équipe reste en bonne voie pour atteindre l’engagement prévu.
- Courbe Verte (Travail Terminé) :Cette courbe montre le nombre de Story Points complétés au fil du sprint. Elle est croissante, car elle progresse chaque fois qu’une User Story est terminée. L’objectif est de rapprocher la courbe verte de la rouge, indiquant ainsi que l’équipe avance bien vers son engagement de sprint.
Événements dans le Burnup Chart
En bas du graphique, une section affiche un résumé des événements du sprint. Vous y trouverez les détails suivants :

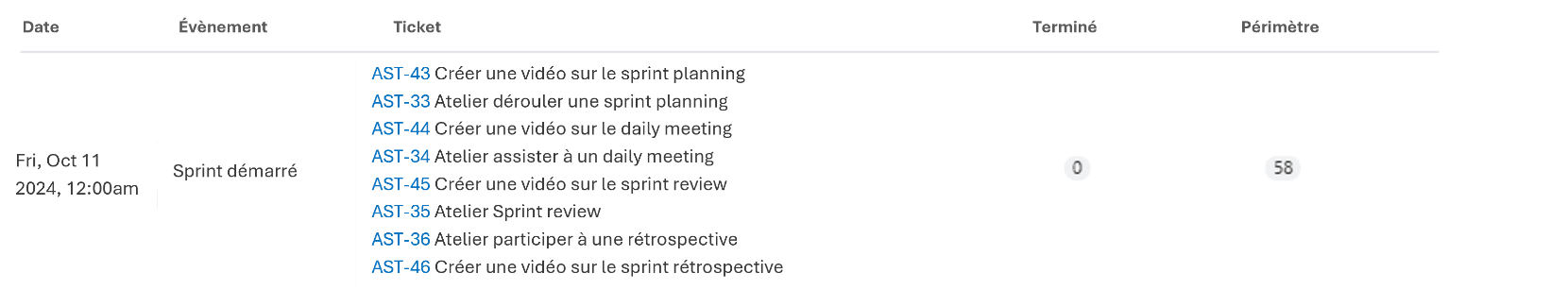

- Démarrage du Sprint :Le sprint a commencé le 11 octobre avec un engagement initial de 58 points.

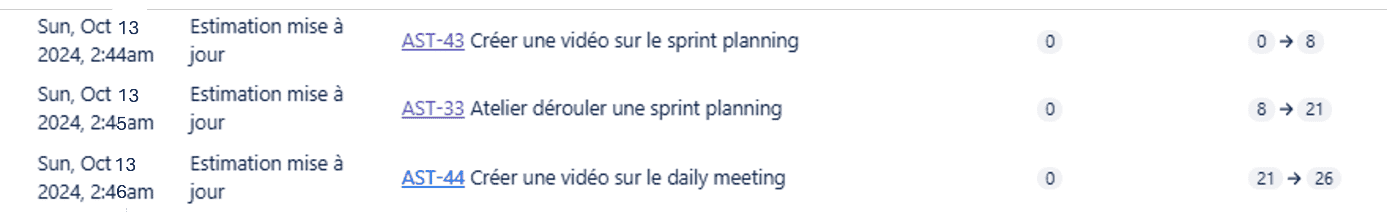

- Progression par Incréments :Au fur et à mesure que des User Stories sont terminées, les points s’accumulent. Par exemple, un ticket terminé peut faire passer le total de points de 8 à 21, puis de 21 à 26, etc.
- Changements de Périmètre :Si une User Story est ajoutée en cours de sprint (comme la User Story 36, ajoutée dans la session précédente), l’engagement total passe de 58 à 71 points, ce qui ajuste les attentes de l’équipe.
Ce graphique et le journal des événements fournissent une vue complète de l’avancement de l’équipe vers l’objectif, permettant une visualisation claire des actions prises chaque jour.
Burnup vs Burndown Chart : Choix
Certaines équipes préfèrent utiliser le Burnup Chart pour sa visibilité accrue sur l’évolution du périmètre, tandis que d’autres favorisent le Burndown Chart. Comprendre comment utiliser et lire ces deux types de graphiques permet de prendre des décisions éclairées pour aider l’équipe à respecter ses engagements et atteindre ses objectifs en fin de sprint.
Conclusion sur le Burnup Chart
Le Burnup Chart est un outil puissant pour suivre la progression d’un sprint et détecter rapidement les changements de périmètre ou les retards potentiels. En visualisant l’avancement des Story Points réalisés par rapport aux objectifs, l’équipe peut identifier des écarts, anticiper les risques, et ajuster sa stratégie en cours de sprint. Maîtriser l’utilisation du Burnup Chart, ainsi que celle du Burndown Chart, permet d’optimiser la transparence et la prise de décision, deux éléments clés pour assurer la réussite d’un projet Scrum. En choisissant l’outil le mieux adapté et en l’intégrant dans leur routine, les équipes Scrum peuvent renforcer leur capacité à atteindre leurs objectifs avec efficacité.
Formez-vous gratuitement avec Alphorm !
Maîtrisez les compétences clés en IT grâce à nos formations gratuites et accélérez votre carrière dès aujourd'hui.
FAQ
Comment accéder au Burnup Chart dans Jira ?
Quelles sont les courbes principales du Burnup Chart ?
Pourquoi choisir le Burnup Chart plutôt que le Burndown Chart ?
Comment le Burnup Chart aide-t-il à gérer les changements de périmètre ?
Quel est l'impact des événements du sprint sur le Burnup Chart ?
Conclusion
Le Burnup Chart est crucial pour suivre l’avancement des sprints. Quelle méthode utilisez-vous pour optimiser la transparence dans vos projets Scrum ?
