Un Sprint Review mal structuré peut nuire à l’efficacité de votre équipe.
Cela peut entraîner des malentendus, un manque de clarté sur les objectifs futurs, et une frustration parmi les parties prenantes.
Cet article propose des stratégies pour structurer et simuler un Sprint Review efficace, garantissant une réunion productive et alignée sur les attentes.
Devenez un expert en Scrum et Agilité, et révolutionnez vos projets.
Introduction au Sprint Review
Dans la session précédente, nous avons exploré les bases du Sprint Review : son rôle, ses bonnes pratiques, et son impact sur l’équipe et les parties prenantes. Dans cette session, nous allons appliquer ces notions de manière pratique.
Simuler un Sprint Review efficace
Pour cela, nous recréons un Sprint Review réaliste en simulant les rôles du Scrum Master, des membres de l’équipe, et des parties prenantes. L’objectif est d’expérimenter l’interaction entre ces acteurs, de mieux comprendre la dynamique de cette réunion, et de s’approprier les outils qui en font une réussite.
Contexte simulé :
- Le Scrum Master a invité toutes les parties prenantes pertinentes et a préparé les informations nécessaires.
- Je vais alterner entre les rôles de Scrum Master, de Product Owner, des membres de l’équipe, et des parties prenantes pour donner vie à cette simulation.
Structurer l'agenda du Sprint Review
Un Sprint Review efficace repose sur une structure claire et un respect du timebox.
Voici l’agenda simulé :
- Présentation de l’objectif du Sprint :Pourquoi ce sprint a-t-il été initié et que cherchions-nous à accomplir ?
- Analyse des KPI et métriques de performance :Évaluer la santé du sprint et la performance de l’équipe.
- Démonstration de l’incrément :Montrer les User Stories terminées et validées.
- Discussion sur la vision du prochain Sprint :Anticiper les prochaines étapes et les objectifs futurs.
Durée maximale : 2 heures (timebox) pour un Sprint de 2 semaines.
Clarifier l'objectif avec Scrum Master
Le Sprint Review commence par une présentation de l’objectif du sprint.
Objectif simulé :

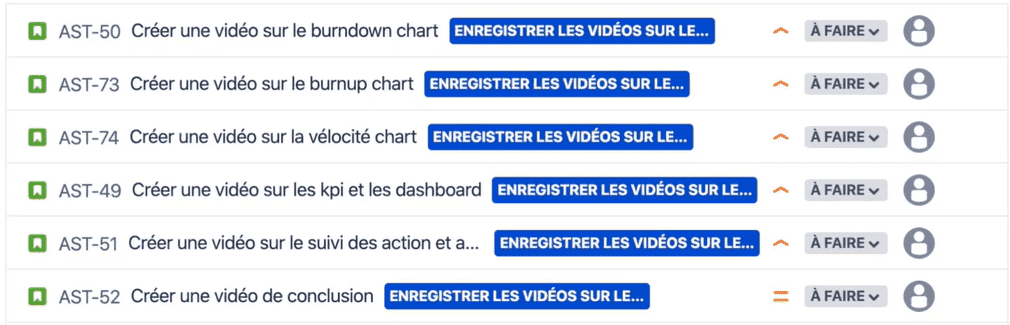

- Livrer des vidéos explicatives sur les cérémonies Scrum.
- Préparer des ateliers pratiques sur Jira et Confluence pour renforcer la compréhension des notions théoriques.
Cette introduction met en lumière les priorités du sprint et fixe le contexte pour les discussions à venir.
Performance : Engagement et Réalisation

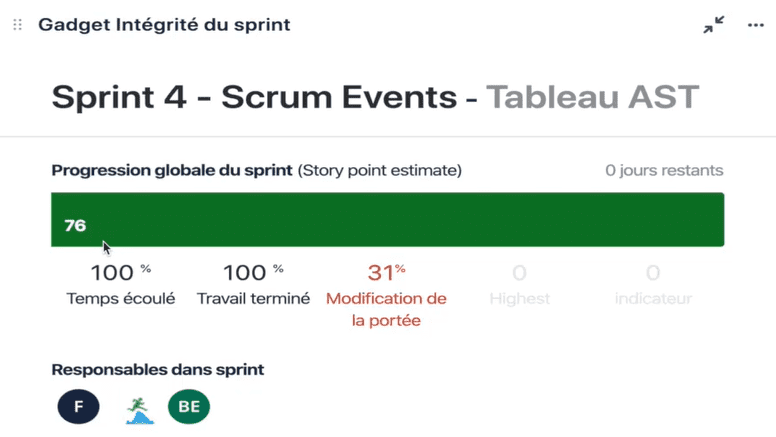

L’équipe s’est engagée sur des User Stories totalisant 76 Story Points après une modification du scope initial (ajout de 31 points en cours de sprint).
Performance simulée :
- Engagement initial :58 points.
- Modifications :+31 points.
- Réalisation :100% des 76 points livrés.

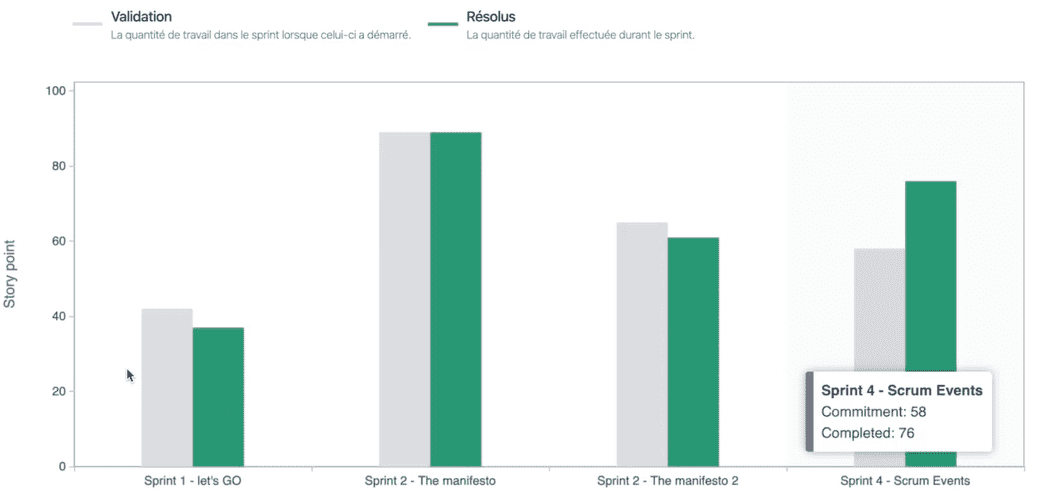

Évaluer la vélocité de la Scrum Team
La vélocité est un indicateur clé pour analyser la performance sur plusieurs sprints.
Données simulées :
- Sprint 4 :Engagement de 76 WP (dont 18 WP ajoutés en cours de sprint) avec 100% de réalisation.
- Moyenne des 3 derniers sprints :Utilisée pour planifier le prochain sprint en excluant le Sprint 1 (axé sur des tâches techniques sans Business Value).
Action simulée :
- Calculer la vélocité moyenne sur les trois derniers sprints pour définir la capacité prévisionnelle de l’équipe.

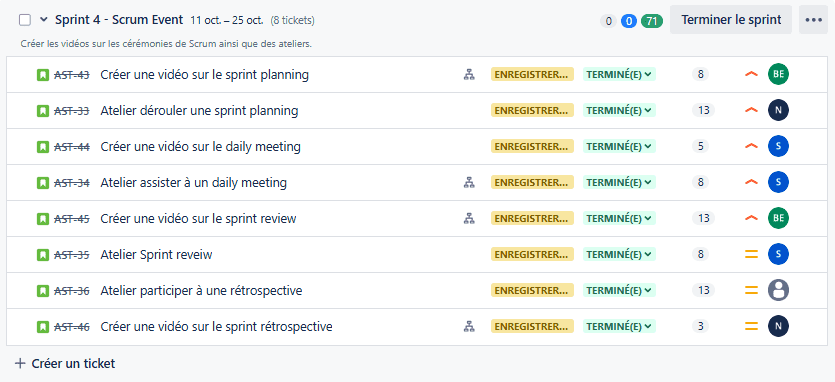

Montrer l'incrément aux parties prenantes
L’équipe présente les User Stories complétées et validées :
- Vidéos explicatives sur les cérémonies Scrum.
- Ateliers pratiques sur Jira et Confluence.
Simulation :
- Le Scrum Master anime la démonstration.
- Les développeurs montrent le produit incrémenté.
- Les parties prenantes posent des questions et donnent leur feedback.
Anticiper le prochain Sprint Review
Pour conclure, le Product Owner partage une vision claire des objectifs du sprint à venir, basée sur :
- Les retours reçus pendant le Sprint Review.
- La vélocité calculée des trois derniers sprints.
Clôture : Points essentiels du Sprint
La clôture du Sprint Review est une étape importante pour conclure efficacement la réunion et orienter l’équipe vers les prochaines actions.
- Respect du timebox :
Le Scrum Master rappelle l’importance de la gestion du temps pour garantir une réunion concise et productive. Respecter le timebox permet de rester concentré et d’aborder tous les points essentiels dans les délais impartis.
- Synthèse des feedbacks :
Le Product Owner fait un récapitulatif des retours partagés par les parties prenantes, mettant en avant les points positifs et les axes d’amélioration. Ces éléments sont documentés dans le backlog produit pour un suivi clair.
- Prochaines étapes :
Le Product Owner partage les priorités pour le prochain sprint en s’appuyant sur les feedbacks et le backlog. Le Scrum Master clôture en remerciant les participants et en confirmant que les retours seront intégrés dans la planification suivante.
Conclusion du Sprint Review
Cet atelier nous a permis de plonger dans le déroulement complet d’un Sprint Review , en passant de la préparation initiale à la clôture de la réunion. Nous avons mis en pratique les notions théoriques abordées dans les sessions précédentes, tout en simulant les interactions réelles entre les membres de la Scrum Team et les parties prenantes.
Formez-vous gratuitement avec Alphorm !
Maîtrisez les compétences clés en IT grâce à nos formations gratuites et accélérez votre carrière dès aujourd'hui.
FAQ
Comment préparer un Sprint Review efficace ?
Quel est le rôle du Scrum Master dans un Sprint Review ?
Pourquoi est-il important de mesurer la vélocité lors d'un Sprint Review ?
Comment interpréter les retours des parties prenantes ?
Quelle est l'importance de la démonstration de l'incrément ?
Conclusion
Cet atelier nous a permis de plonger dans le déroulement d’un Sprint Review, de la préparation à la clôture. Comment pouvez-vous appliquer ces pratiques pour améliorer vos propres réunions de Sprint Review ?
